Akkuyu "nükleer tesis" statüsüne kavuştu
27.04.2023 11:09
Son Güncelleme: 27.04.2023 16:56
Türkiye'nin ilk nükleer santrali Akkuyu Nükleer Güç Santrali, yakıtın gelmesiyle "nükleer tesis" statüsüne kavuştu. Yapılacak ön testlerin ve hazırlıkların ardından ilk ünitenin devreye alınması planlanıyor. Nükleer enerjiden elektrik üretiminin gelecek yıl başlaması hedefleniyor.

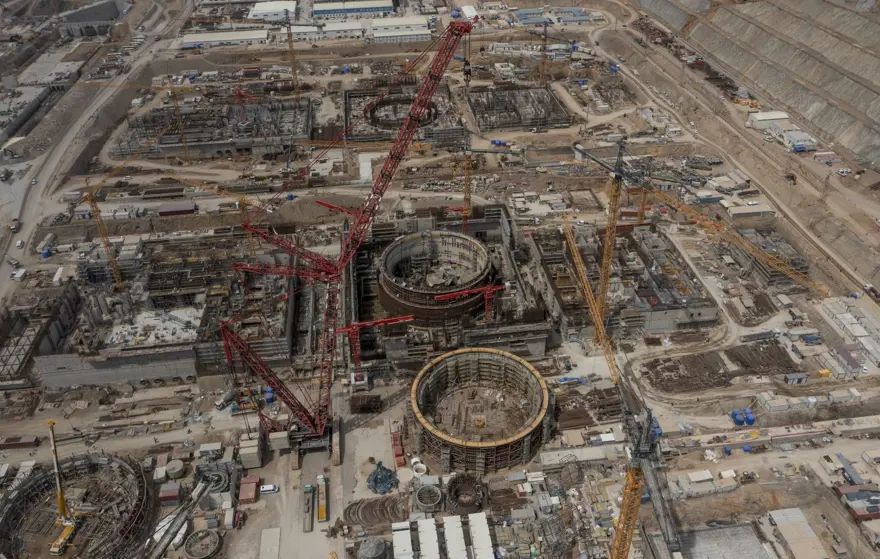

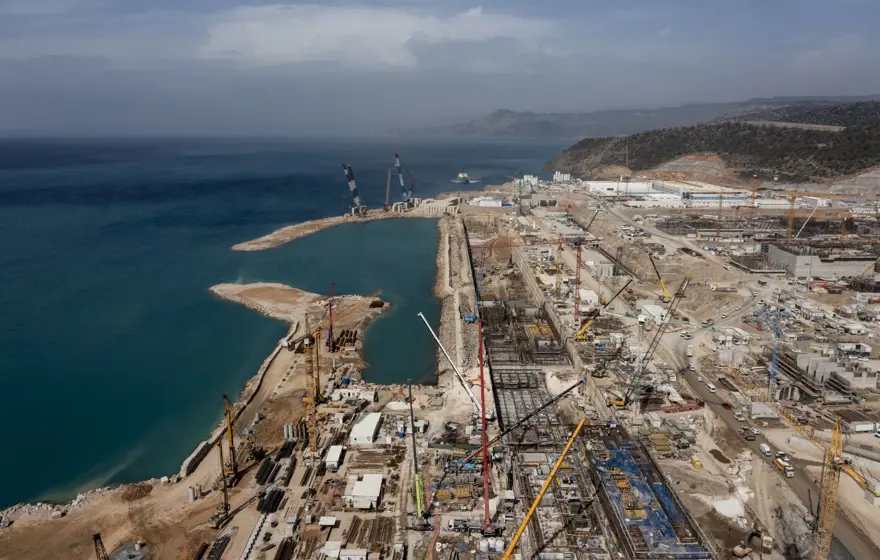

İlk ünitenin devreye alınması için geri sayımın başladığı projede, bugün taze nükleer yakıtın tesise gelmesiyle santral "nükleer tesis" statüsü kazandı.
Cumhurbaşkanı Recep Tayyip Erdoğan ve Rusya Devlet Başkanı Vladimir Putin, Akkuyu Nükleer Güç Santrali İlk Nükleer Yakıt Getirme Töreni'ne canlı bağlantı ile katıldı.

"ELEKTRİK ÜRETİMİ 2024'TE"

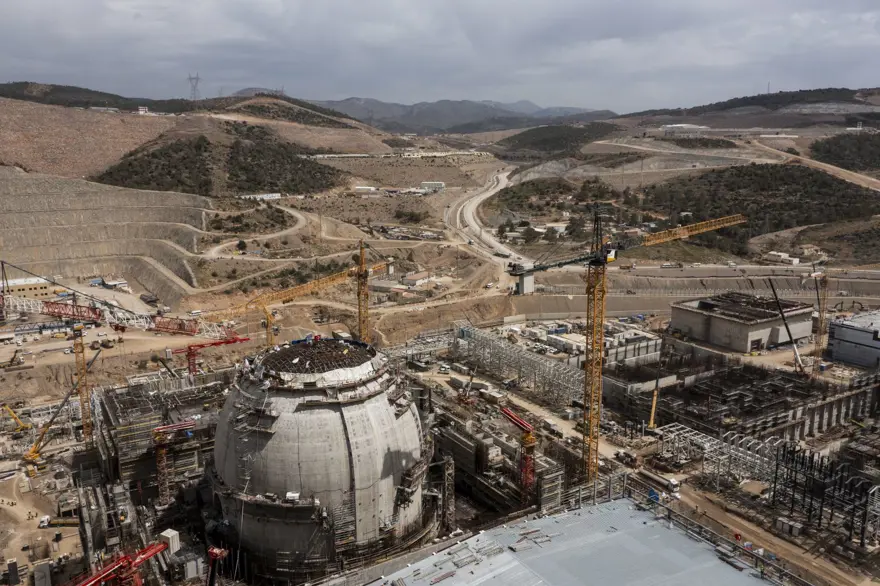

Yakıtın tesliminden sonra yapılacak ön testlerin ve hazırlıkların ardından ilk ünitenin devreye alınması planlanıyor. Diğer 3 ünitenin de birer yıl arayla faaliyete geçmesi hedefleniyor.
Enerji ve Tabii Kaynaklar Bakanı Fatih Dönmez, gelecek yıl nükleer enerjiden elektrik üretiminin başlayacağını açıkladı.
Türkiye'ye getirilecek yakıt çubukları, Akkuyu NGS'nin faaliyete geçmesiyle 1,5 yıl boyunca elektrik üretiminde kullanılacak. Kullanım ömrünü tamamlayan nükleer yakıt çubukları önce reaktör bölgesinde hazırlanan bir havuzda soğutma işlemine alınacak. Ardından da hazırlanan özel bir yerde muhafaza edilecek.
Yakıt çubuklarıyla kullanım süresince 124 bin 500 vagon kömürden elde edilen enerjiye eş değerde ısıdan, karbondioksit salımı olmaksızın elektrik üretilecek.

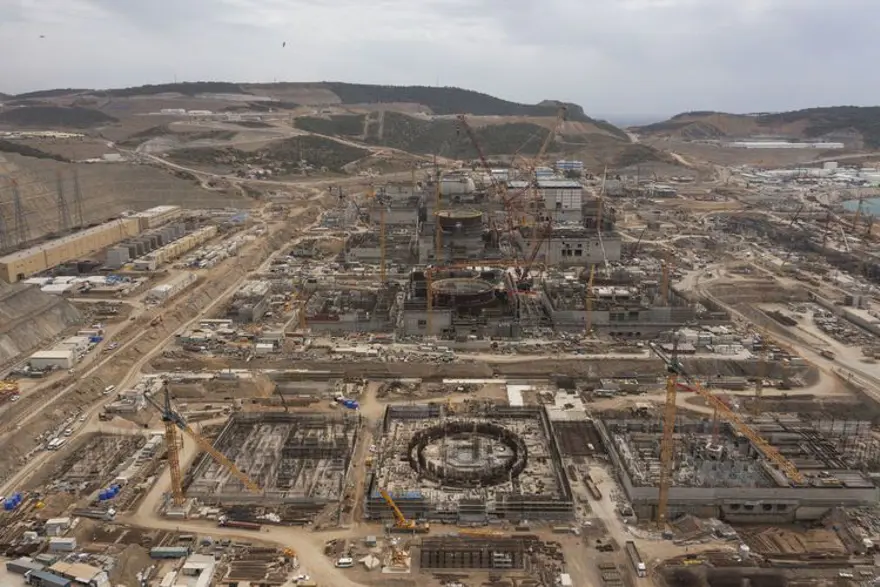

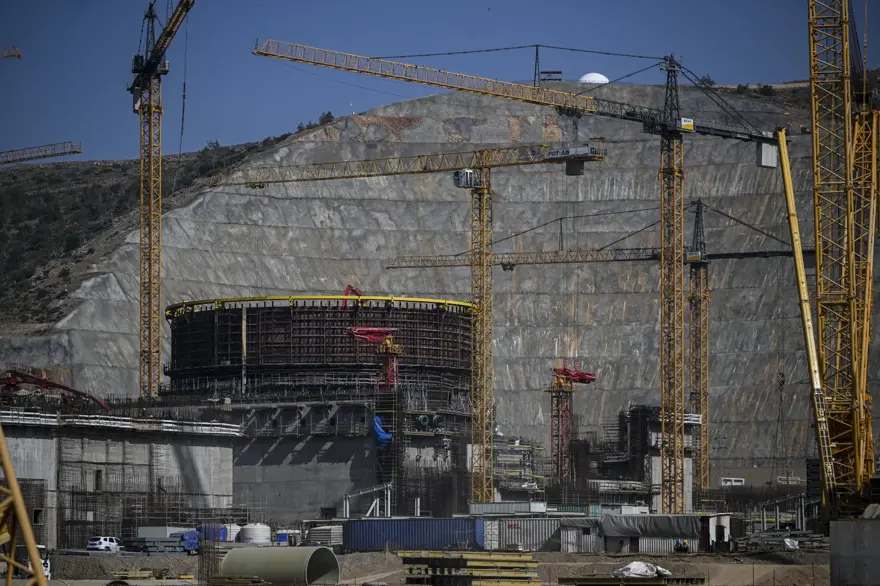

İNŞAAT 2018'DE BAŞLADI

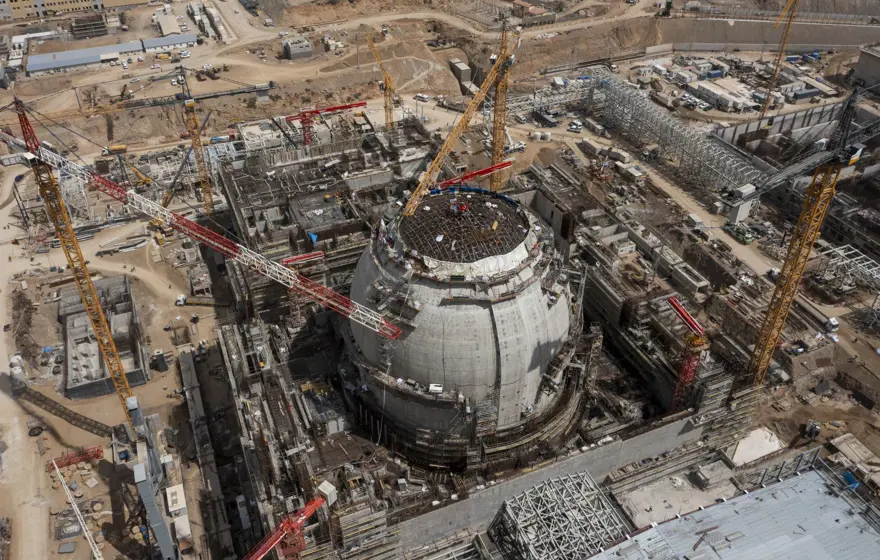

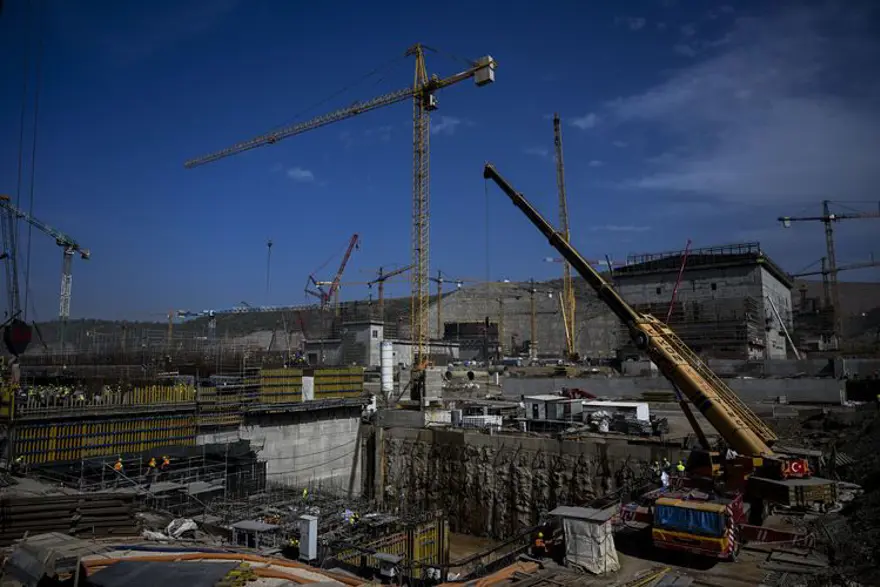

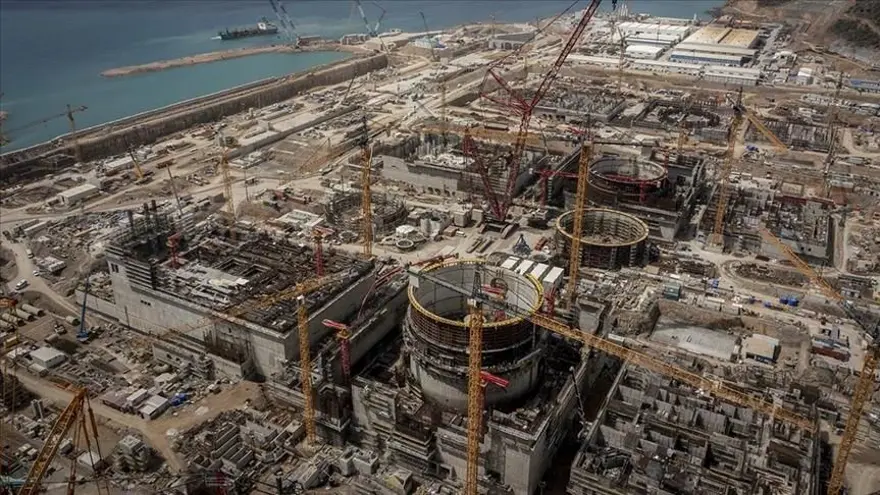

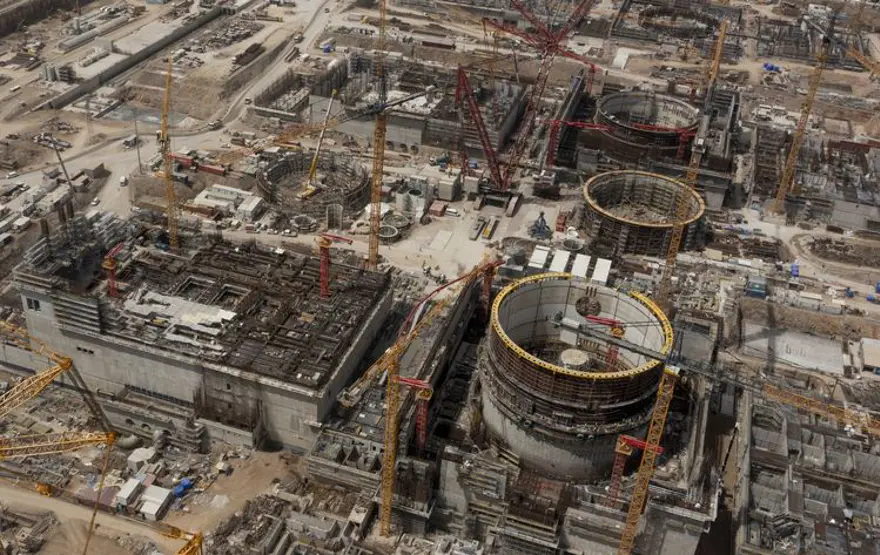

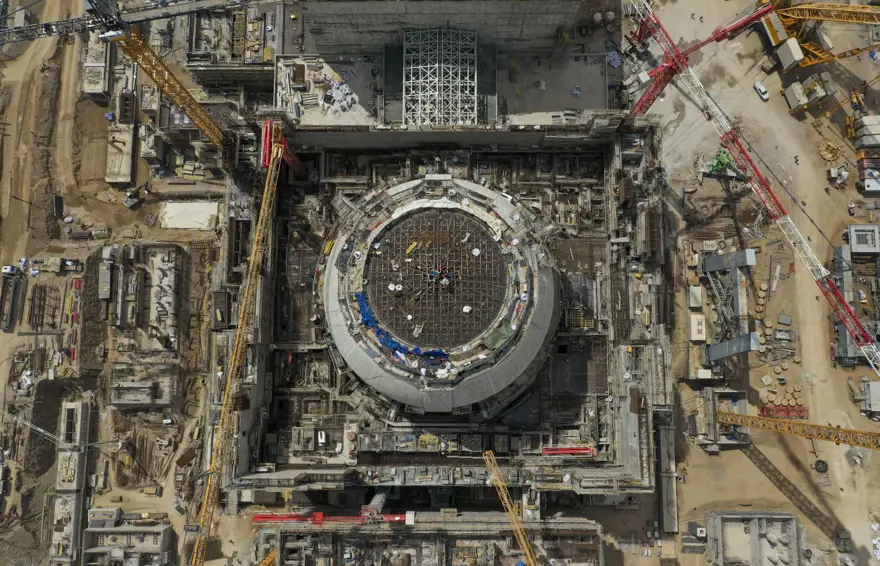

Bundan 2 yıl sonra, 8 Nisan 2020'de ikinci ünitenin inşasına başlanmasıyla çalışmaların ivme kazandığı projede, üçüncü güç ünitesine ilk beton 10 Mart 2021'de törenle dökülürken, dördüncü ve son ünitenin temeli ise 21 Temmuz 2022'de atıldı.

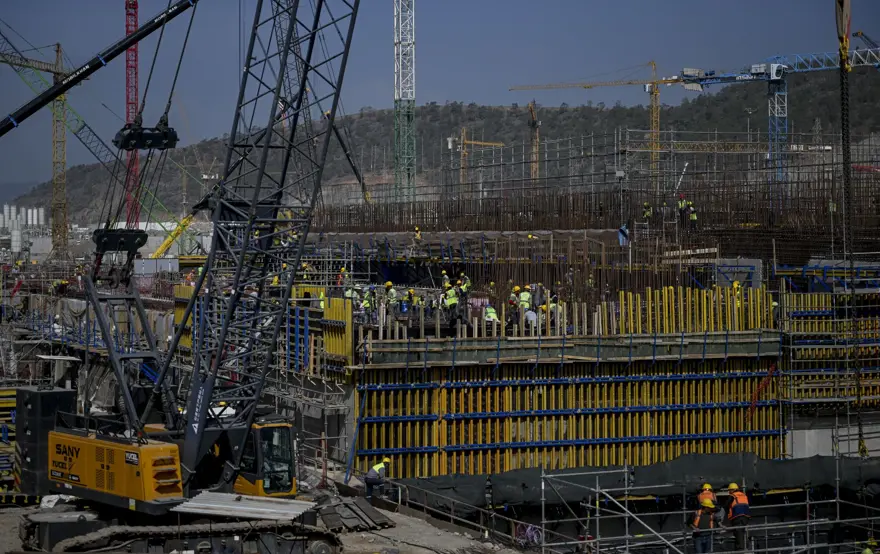

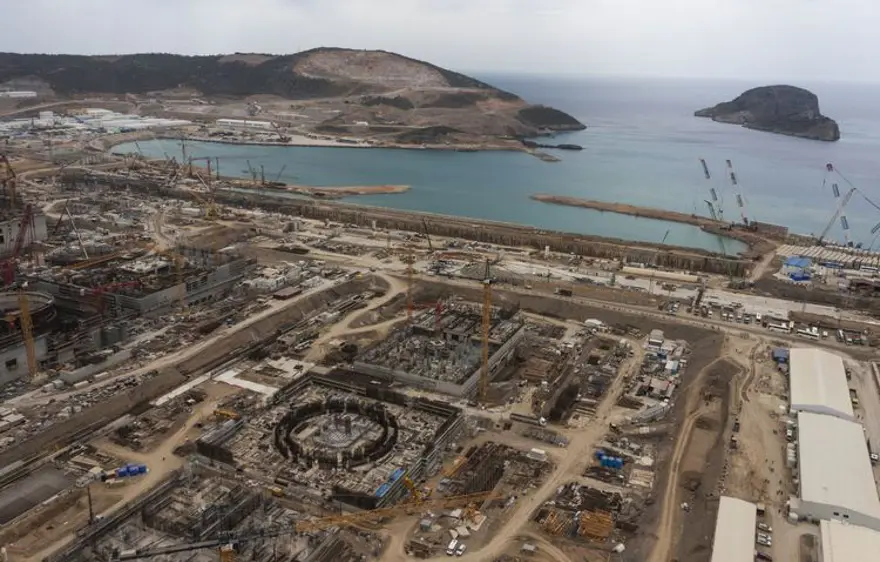

Çalışmaların inşaat sahasının tamamında hız kesmeden devam ettiği projede, çoğunluğu Türk çalışanlardan oluşan binlerce kişi görev alıyor. İnşaat sahasında çalışan kişi sayısı en yoğun dönemde 30 bini buldu. Bugüne kadar 140 bin ton inşaat demirinin kullanıldığı ve 1,3 milyon metreküp betonun döküldüğü santralin yapımında 1300'den fazla iş makinesi görev yapıyor.

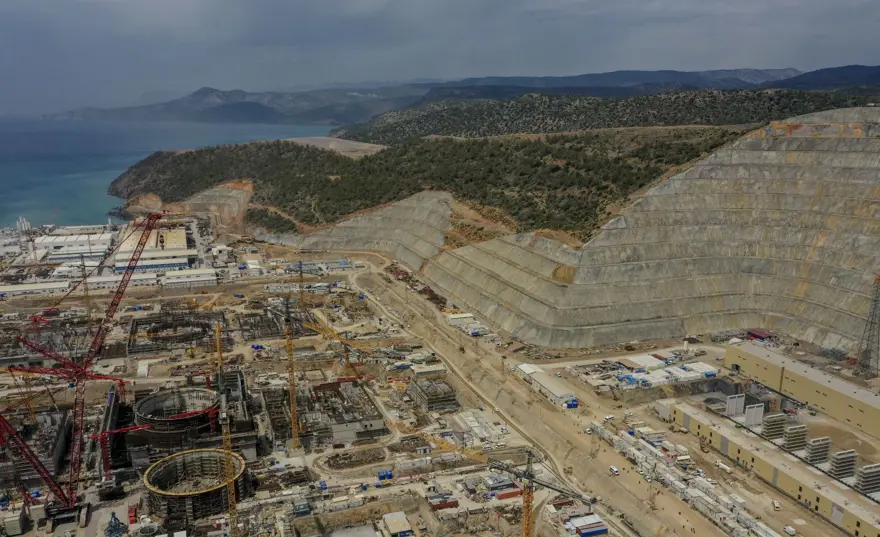

ELEKTRİK TALEBİNİN YÜZDE 10'UNU KARŞILAYACAK
Tam kapasite devreye girdiğinde yılda yaklaşık 35 milyar kilovatsaat elektrik üretecek santralin, tek başına Türkiye'nin elektrik talebinin yüzde 10'unu karşılaması öngörülüyor.
Akkuyu NGS'nin 60 yıl olarak planlanan işletme ömrünün ise 20 yıl daha uzatılma imkanı bulunuyor.

İstihdam oranı proje aşamalarına göre değişen santralin işletme döneminde, 4 bin kişiye istihdam sağlanması hedefleniyor.
